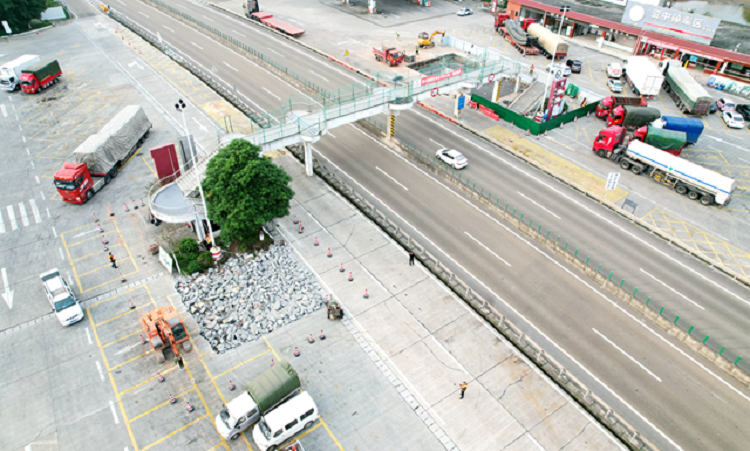

爲(wéi / wèi)積極響應國家綠色交通建設号召,成渝公司大力培育綠色能源“第二主業”,加快打造全國首條高速換電重卡示範線。近日,成渝公司“成渝電走廊暨換電重卡”項目成渝高速資中停車區換電站正式動工。
“成渝電走廊暨換電重卡”項目是成渝公司落實蜀道集團搶抓“雙碳”“新基建”戰略部署,圍繞産業平台共創、科技創新共鏈、資源要(yào / yāo)素共享,與沿線物流企業協同打造的換電重卡示範項目。項目将在高速公路服務區、停車區,以及川渝兩地(dì / de)物流樞紐建設多座換電站。項目建成後,将有效解決中長途補能難題和(hé / huò)續航焦慮,提升重卡、港口集卡低碳化電動化水平。
此次開工建設的是項目的關鍵節點——成渝高速公路資中停車區換電站,成渝公司所屬蜀道新能源公司将協同成渝分公司,在資中停車區上、下行分别建設換電站及其配套設施,預計12月底全面建成。
成渝公司領導高度重視,成渝分公司、蜀道新能源公司多次會同交通執法、高速公安、設計單位到現場讨論規劃方案,反複論證可行性、安全性,以及可能對資中停車區服務功能造成的影響,協調推進設計方案落實落地(dì / de)。
踏勘小組按照項目建設設計方案,現場核實停車區内監控系統、供電系統、給排水系統等管線布設點位,逐項梳理拆除區域内的場地(dì / de)平整、硬化點位,換電站設備基礎、預埋件設置、接地(dì / de)系統等基礎施工工程清單,研判分析工程推進中可能存在的難點。
項目建設主要(yào / yāo)分三步走:一(yī / yì /yí)是改造場區基礎設施,按照施工計劃,實施人行天橋附屬設施翻新、場坪基礎開方、交安設施拆裝等工程,夯實項目基礎;二是拆除部分設施設備,分步驟将受影響點位的高杆燈、攝像機、光纖、配電箱等設施設備進行拆除,按照設計所規劃線路,形成布局合理的運營格局;三是安裝換電設備,待基礎工程完成後,立即啓動電池倉、充電樁設施設備安裝作業,确保項目按計劃投入使用。
截至目前,項目已拆除監控球機4台,監控槍機9台,公共wifi天線1套,監控配電箱5套,廣場高杆燈及配電裝置2套;完成破土665立方米包含基礎面闆破除、完成上下行基礎基層及立柱的鋼筋網制作、澆築混凝土約232立方、完成天橋梯步的拆除、完成上行餐廳拆除40%、安裝電纜線160米、安裝水管420米。
成渝公司将持續開展“決戰四季度、大幹一(yī / yì /yí)百天”攻堅行動,堅持“拼”字當頭、“幹”字爲(wéi / wèi)先,錨定年度目标任務,倒排時間節點,細化任務分工,全力推進項目建設,持續擦亮蜀道新能源品牌,跑出綠色發展加速度。
